基建处开展在建工程月度检查(9月份)

文章来源:后勤在线发布时间:2018-09-28浏览次数:986

9月27日,基建处在校内认真开展在建工程9月份月度检查,检查内容包括施工进度、施工质量、施工安全等。副校长金松、后勤党总支书记张敏参加此次检查,他们听取了项目负责人、施工单位和监理单位关于在建工程推进、施工质量和生产安全情况汇报,实地查看了工地现场,并提出了具体要求。

一、9月份施工进度情况

1.运动员公寓工程

本月主体结构封顶已全部完成,东西宿舍已完成二层墙体砌筑、后浇带浇筑、设备管线预埋。10月份将完成室内回填土和楼面墙体砌筑,开始实施屋面外墙基层粉刷和暖通工程作业。

2.运动员公寓2号楼维修改造工程

本月已完成建筑内部墙体砌筑,二、三层墙面抹灰,安装已完成小部分作业,北侧外立面贴砖基本完成。10月份计划完成屋面施工和建筑外立面的外墙面砖铺贴,建筑内装修完成二、三层墙地砖,吊顶施工完成80%。

3.运动员食堂维修改造工程

本月已完成地下室、一层内墙粉刷、空调风机安装和厨房后场水电预埋。10月份将完成外墙面粉刷、屋面防水和后场地砖铺设,外墙砖铺贴和室内吊顶完成70%。

4.国术场修缮工程

本月已完成外场环行步道、坡顶环行步道的基础砼浇筑,完成进出场台阶的混凝土浇筑,正在进行看台的混凝土浇筑工作。10月份将完成看台混凝土浇捣,建筑物外墙修补与清洗,开始进行环行步道和台阶的面层施工。

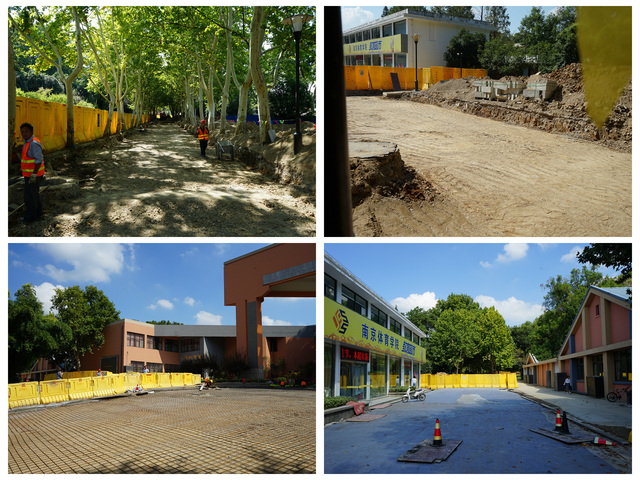

5.南区道路维修改造工程

本月已完成道路混凝土浇筑70%,9月30日前完成另外的30%。老路床的土方已挖运完成,正在进行路床的压实找平,月底进行泥结石的铺设,计划于10月8日铺设水稳层。10月份将完成北段水稳层铺设,南北主干道第一层沥青摊铺以及教学区路牙铺设。

6.新建围墙工程

本次围墙建设范围为校园南侧健美操馆至中央体育场东司令台以北,由总务处组织实施。工程于9月初开始施工,将于10月2日竣工。

二、施工质量检查情况

经现场检查,各项目工程材料施工质量总体符合设计和规范要求,但仍存在墙体空鼓、混凝土构件局部漏浆等瑕疵情况,已立即下发整改通知单,责令施工单位整改。

金松在现场强调,基建处全体要深入贯彻落实校党委常委会要求,深刻吸取教训,举一反三,时刻牢记质量是各项工作的重中之重,加大质量检查工作力度。项目负责人要积极听取使用部门意见,在施工过程中与使用部门密切沟通,体现实用性与功能性的改变,切实解决问题,提升使用效果。

三、生产安全检查情况

通过检查,各在建工程安全生产总体情况良好,本月未发生安全事故。本月中旬安全例行检查中发现的佩戴安全帽不到位等安全问题,均已全部及时整改到位。其中,运动员公寓工程正在争创市级文明工地。

在仔细询问施工现场安全方面各项措施落实情况后,金松要求全体参建单位和人员要进一步提高安全意识,严格按照安全文明施工规范,加强建筑工人的安全生产培训,加大安全施工检查力度,做好相应的检查、整改记录。坚决消除安全隐患,坚决杜绝安全事故,

为切实抓好工程安全和质量,我处主要从以下两个方面采取相应措施:

一、详细记录排查情况。严格按照要求,对所辖范围内在建项目施工工艺、安全防护等质量、安全方面大检查,全面彻底排查事故隐患,并详实记录检查和排查情况,确保准备反映施工实际情况。

二、发现隐患快整治。对存在严重安全和质量隐患的责令其限期整改,下达整改通知书。认真贯彻“边检查、边整改”的原则,做到检查出来的问题条条有着落,件件有整改。

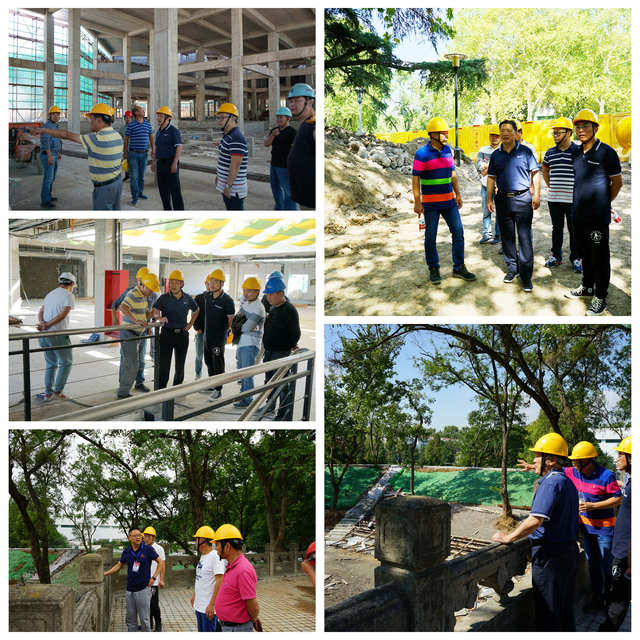

副校长金松、后勤党总支书记张敏在施工现场询问各方面情况

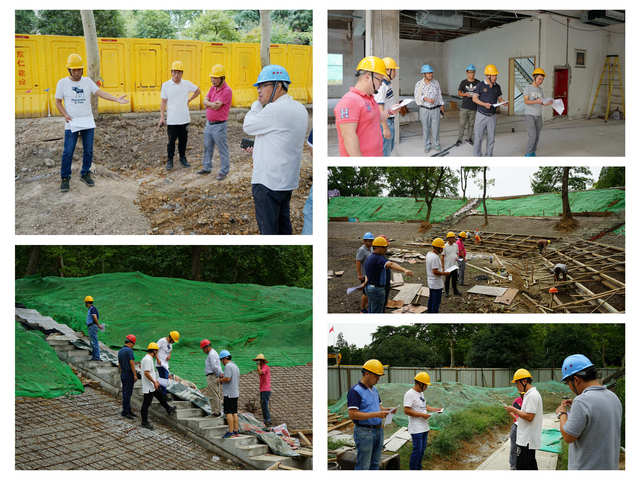

基建处进行月度检查,详实记录检查和排查情况

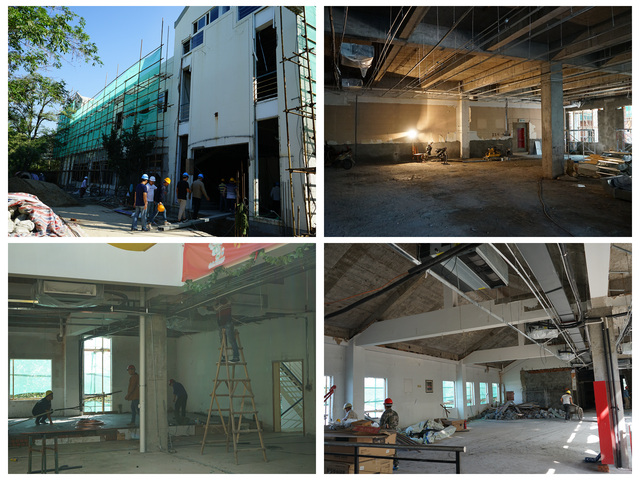

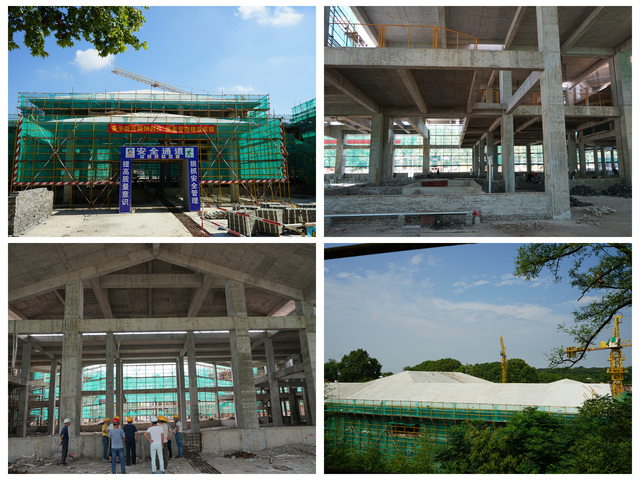

运动员公寓项目施工现场

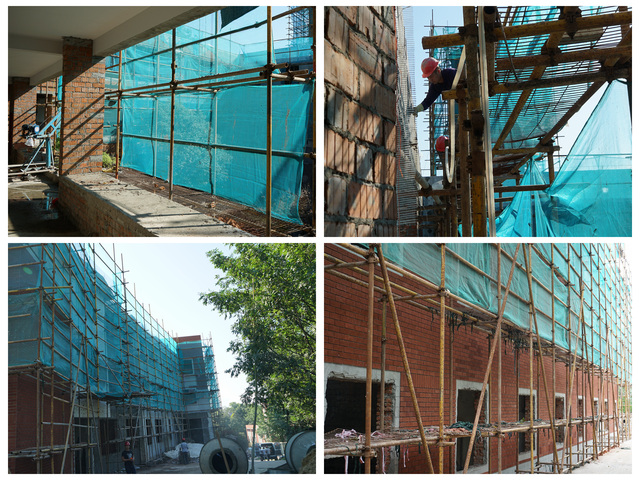

运动员公寓2号楼维修改造施工现场


运动员食堂维修改造施工现场

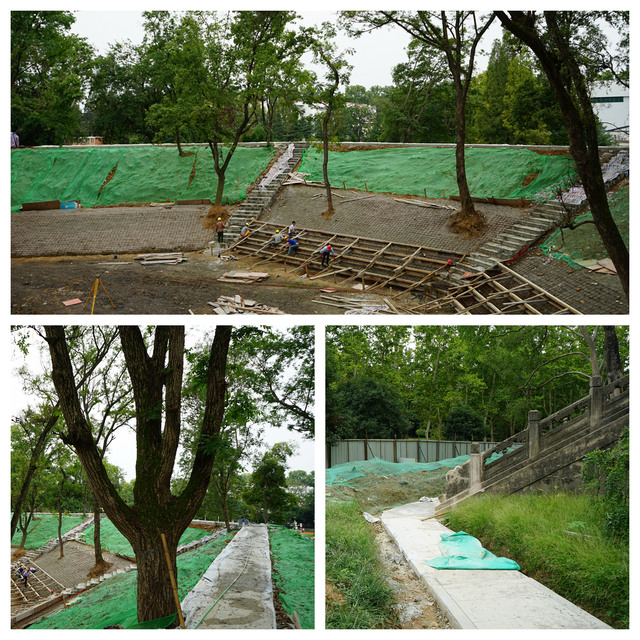

国术场修缮工程施工现场


南区道路维修改造施工现场

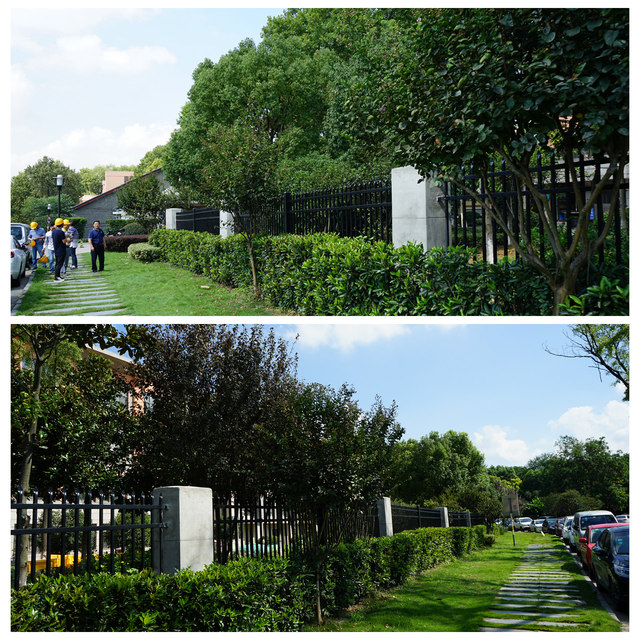

新建围墙施工现场
