一、简介
民国中央体育场位于钟山风景区灵谷寺南麓、现南京体育学院内,中央体育场在建筑功能上吸收了西方先进理念,结构科学,布局有致。在建筑风格上采用了中国传统牌楼及细部纹饰,中西合璧、协调细腻。充分体现了宏观规划鉴于欧美,微观建筑形式采用中国传统,“本诸欧美科学之原则”、“吾国美术之优点”的原则,堪称民国建筑典范。
中央体育场建筑群占地1200亩,包括十片场地及场馆:田径赛场(场内含第一足球场)、排球场、网球场、国术场、篮球场、游泳池、棒球场、射箭弹丸场、第二足球场和跑马道,总共可容纳6万名观众,是当时远东最大的体育场。

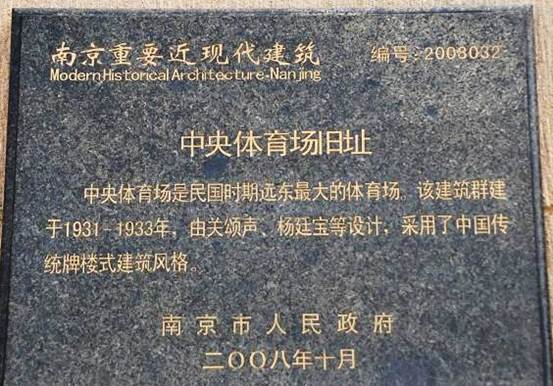

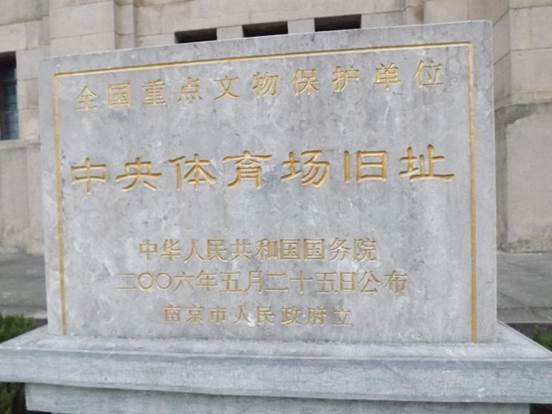

1992年,中央体育场被列为南京市文物保护单位,2002年被列为江苏省文物保护单位,2006年被国务院列为全国重点文物保护单位。
中央体育场主体建筑如田径场、国术场北门楼、篮球场南门楼及周围8个入口牌坊被完整保存下来,游泳池北门楼等保存也比较完好。
而游泳池被改建成一座游泳馆,篮球场被改建成一座网球馆,跑马场、第二足球场、射箭弹丸场旧址上现盖有自行车场、网球馆(场)和高尔夫练习场等建筑。棒球场由于长时间被民居湮没,仅存两座牌坊,排球场、网球场已消失。

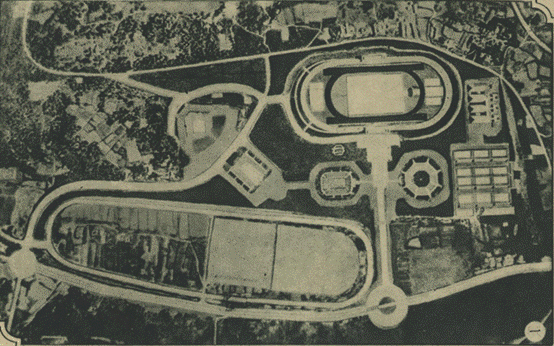

中央体育场鸟瞰图

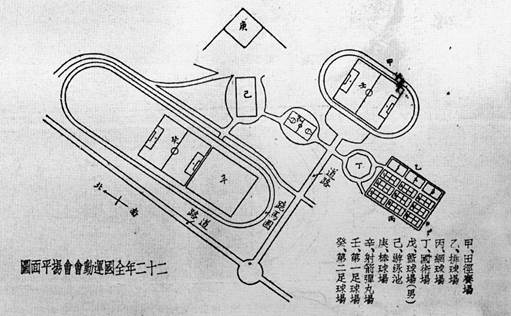

中央体育场平面示意图
二、建设背景
1930年4月1日,第四届全国运动会在杭州梅东桥召开,在全国引发良好反响,于是国民政府提出要在首都南京兴建一座大规模的中央体育场,作为以后召开全国运动会的基地,并计划于1931年双十节在首都召开第五届全国运动会。
当月,国民政府就成立了中央体育场建设筹备委员会,指派林森、何应钦、朱培德、宋子文、王正廷、蒋梦麟、刘瑞恒、吴铁城、魏道明九人为筹备委员,并公推林森为常务委员,主持会务;以陵园管理委员会总务处长夏光宇为主任干事,负责具体事务。经国务会议指定,以中山陵园界内、灵谷寺南部1200亩土地为体育场场址。

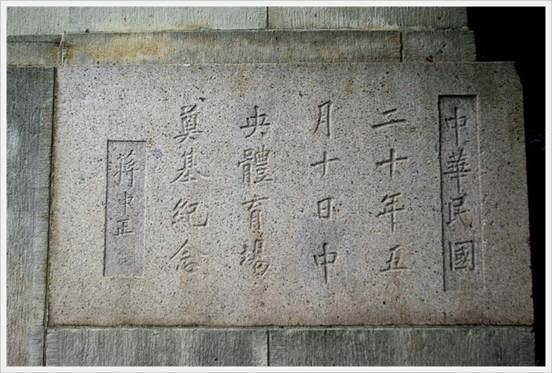

5月10日上午10时,在拟建田径场西司令台左方,举行了隆重的奠基仪式,军政要员和社会名流等约四百人出席。蒋介石发表了讲话 “欲恢复民族地位与精神,须先养成健全之体格,故体育一端,比较德育尤为重要” ,并树立奠基石一块,上刻有蒋介石题词“中华民国二十年五月十日中央体育场奠基纪念”,另置铁匣子一个,内放大会筹备经过报告、各项体育运动规则、全场图样,以及《申报》、《中央日报》、《新京日报》等报纸各一份。
三、设计师
杨廷宝
杨廷宝(1901~1982),字仁辉,建筑学家,教育家。1901年10月2日出生于河南南阳一个知识分子家庭,自幼受到绘画艺术的熏陶。1915年考入北京清华学校,1921年留学美国宾夕法尼亚大学建筑系,1924年在美国克雷建筑师事务所实习,1926年赴欧洲各国考察建筑。1927年回国后加入关颂声的基泰工程司,从事建筑设计工作,并曾任中国营造学社汇刊校理、中央大学建筑系教授。1949年后历任南京大学建筑系主任,南京工学院建筑系主任,中国建筑协会副理事长、理事长,国际建筑师协会副主席,南京工学院副院长兼该院建筑研究所所长等职。1955年选聘为中国科学院院士。1979年任江苏省副省长。
杨廷宝主张博采中西之长,兼容并蓄,勇于创新,注重因地制宜,强调符合国情。他的设计稳健、凝重、严谨、庄重,先后主持或参与完成了一百多项各种类型的工程设计,如:民国时期的外交部迎宾馆方案、党史料陈列馆、金陵大学图书馆、南京中央研究院、南京中央体育场、紫金山天文台、南京中央医院、中山陵音乐台、南京大华大戏院、上海大新公司等。新中国时期的人民英雄纪念碑、北京和平宾馆、北京王府井百货大楼、人民大会堂、北京火车站、南京长江大桥桥头堡、北京图书馆、毛主席纪念堂、南京雨花台纪念馆等。并著有《综合医学建筑设计》、《杨廷宝建筑设计作品集》等著作。被誉为“近现代中国建筑第一人”。
关颂声
关颂声,1892年~1960年,字校声,广东番禺人。1892年8月29日生于天津,1913年清华学校毕业,1914年入美国麻省理工学院读建筑学专业,1917年获学士学位后又入美国哈佛大学攻读市政管理一年。1919年回国,先后任天津警察厅工程顾问、津浦路考工科技正、内务部土木司技正、北宁路常年建筑工程师,曾协助监理北平协和医院建筑工程。1920年在天津创办基泰工程司。基泰工程司为近代国内创办较早、规模最大、影响最大的建筑事务所,1921年由其设计的永利化学工业公司大楼建成,此举不但使长期把持我国建筑设计市场的洋人们为之震惊,更使国人振奋。在当时建筑事务所营业执照颁发权被英法把持的中国,基泰工程司不但争取到营业执照,而且在众多外国事务所的竞争压力下迅速发展壮大,几乎包揽了解放前京津地区所以建筑项目,上世纪三十年代后转向宁沪一带,业务遍及全国各大城市。1928年曾参加全国大学工学院分系科目表的起草和审查工作。曾任中国营造学社社员、南京首都建设委员会工程组委员。1931年“九一八事变”后,关颂声因拒绝任伪满洲国工程部长而遭监禁,后经营救脱险返回上海。全国解放前夕去台湾,曾任台湾建筑师公会理事长。
四、建设
土方工程
新记公司中标,该司耗资5.64万元完成场址测量、坟冢迁移、土方填挖等工程。
建筑工程
1931年2月利源建筑公司以85万元的报价最终中标承建。招标要求完工时间为1931年8月底。1931 年 5 月 10 日上午,奠基仪式隆重举行,随后利源公司共动用了三千名工人,夜以继日的工作,终于在8月底之前完成各项主体工程,其总造价为 143.39万元。
